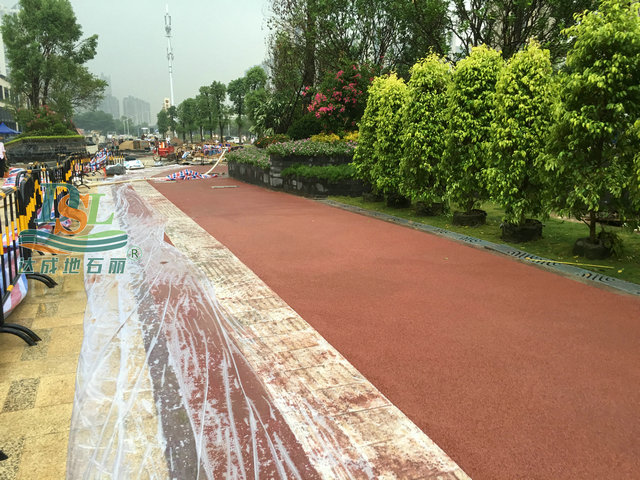

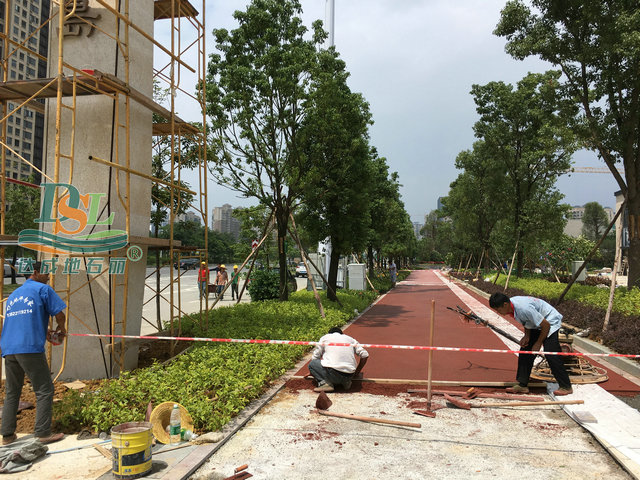

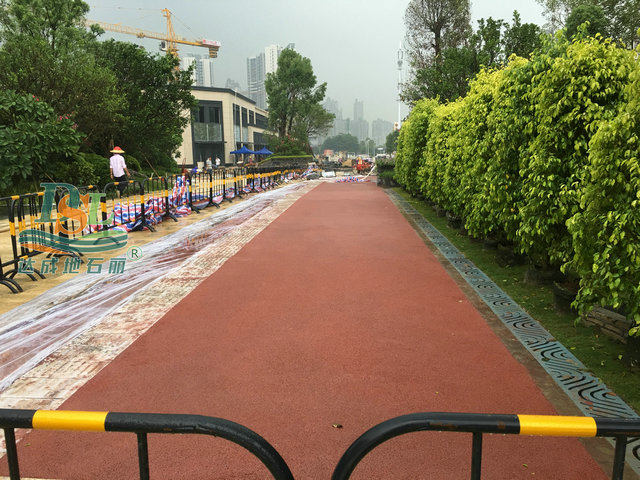

回首过去,展望未来!在惠州泰丰千花岛生态透水混凝土项目过去的两年里,我司从中得到的经验教训那是 满满的干货。有一些工艺就是惠州泰丰千花岛生态透水混凝土项目中总结出来的,其中倾向在混凝土搅拌机上的技术是最多的,今天就来说说我司也就是广州地石丽新材料科技有限公司得到工艺技术。
透水混凝土必须采用机械搅拌,搅拌机的容量应根据工程量大小、施工进度、施工顺序和运输工具等参数选 择。搅拌地点距作业面运输时间不宜超过0.5h。进入搅拌机的原材料必须计量准确。
1 袋装水泥应抽查其袋重是否准确;
2 每台班拌制前应精确测定集料中的含水率,根据集料的含水率,调整透水混凝土配比中
的用水量,由施工现场实验确定施工配合比;
3 透水混凝土原材料(按质量计)的允许误差,不应超过下列规定:
水泥:±1%;增强料:±1%;骨料:±2%;水:±1%;外加剂:±1%。
4 采用自落式搅拌机时,宜将配好的石料、水泥、增强料、外加剂投入搅拌机中,先进行干拌60s后,再将 计量好的水,分2~3次加入搅拌机中进行拌和,搅拌时间宜控制在120s~300s。
5 采用强制式搅拌机时,宜先将石料和50%用水量加入强制式搅拌机拌和30s,再加入水泥、增强料、外加 剂拌和40s,最后加入剩余用水量拌和50s以上。
6 透水混凝土路面双层设计时,应采用不同搅拌机分别搅拌。
7 透水混凝土拌合物运输时要防止离析,应注意保持拌合物的湿度,必要时采取遮盖等措施。
8 透水混凝土拌合物从搅拌机出料后,运至施工地点进行摊铺、压实直至浇筑完毕的允许最长时间。透水混凝土从搅拌机出料至浇筑完毕的允许最长时间:
8.1、在施工气温t(0C)是5≤t<10时,允许的最长施工时间(h)为2小时。
8.2、在施工气温t(0C)是10≤t<20时,允许的最长施工时间(h)为1.5小时。
8.3、在施工气温t(0C)是20≤t<30时,允许的最长施工时间(h)为1小时。
8.4、在施工气温t(0C)是30≤t<35时,允许的最长施工时间(h)为0.75小时。
认真调研,数据整理,我司对这些方面都比较注意的,我们之所以工程案例这么多就是积累而来,争取每一个项目都能有好的结果,我们研发、生产、施工、服务,高度集中我们各种工艺都从实践而来,脚踏实地。“机遇只偏爱有准备的人”,我们只有通过自身的不断努力,胸怀会当凌绝顶的壮志,不断提高自身的综合素质,才能扬起理想的风帆,驶向成功的彼岸。
